QUY TRÌNH LẮP ĐẶT CỬA CUỐN TẤM LIỀN DÙNG ĐỘNG CƠ

Quy Trình Lắp Đặt Cửa Cuốn

Bước 1: Đọc tài liệu

- Hồ sơ mặt bằng:

Sơ đồ mặt bằng thể hiện vị trí và bố trí tổng thể của các hạng mục chính trong khu vực dự án/sản phẩm.
Chiều hướng mở, hoặc vị trí thi công.
Mặt bằng thể hiện được lối thi công thuận lợi ở đâu.

TẬP ĐOÀN AUSTEC

- Trang bị bảo hộ cá nhân:

Danh sách: mũ bảo hộ, găng tay, kính bảo vệ, giày chống trượt, quần áo bảo hộ, dây đai an toàn, xe nâng hạ,...

Bước 2: Nhận và di chuyển sản phẩm đến vị trí thi công, vị trí lắp đặt sản phẩm

1.1. Kiểm tra sản phẩm trước khi nhận

Đối chiếu hồ sơ:
Nhận và kiểm tra sản phẩm thực tế so với hóa đơn và chú ý mã sản phẩm.
Đảm bảo đầy đủ các phụ kiện, linh kiện kèm theo (nếu có).

Tình trạng sản phẩm:
Xem xét các dấu hiệu hư hỏng như nứt, móp, hoặc trầy xước trong quá trình vận chuyển.
Chụp ảnh sản phẩm để lưu lại bằng chứng (nếu phát hiện lỗi).

Chứng nhận và giấy tờ liên quan:
Kiểm tra chứng nhận chất lượng (CO/CQ), giấy kiểm định hoặc các tài liệu kèm theo sản phẩm.

1.2. Nhận sản phẩm:

Kiểm tra sản phẩm: Đối chiếu hồ sơ, kiểm tra tình trạng thực tế (nứt, móp, thiếu phụ kiện).
Lập biên bản giao nhận: Xác nhận số lượng, trạng thái sản phẩm với bên giao.

1.3. Di chuyển sản phẩm

Thực hiện di chuyển: Tuân thủ tuyến đường an toàn, tránh va chạm.
Đặt tại vị trí lắp đặt: Đúng bản vẽ thiết kế, cố định tạm thời.

Bước 3: Chuẩn bị trước thi công

- Kiểm tra mặt bằng: Đảm bảo mặt bằng sạch, đúng yêu cầu và sẵn sàng cho thi công.

- Tài liệu thi công: Đối chiếu bản vẽ, kế hoạch, và các yêu cầu kỹ thuật.

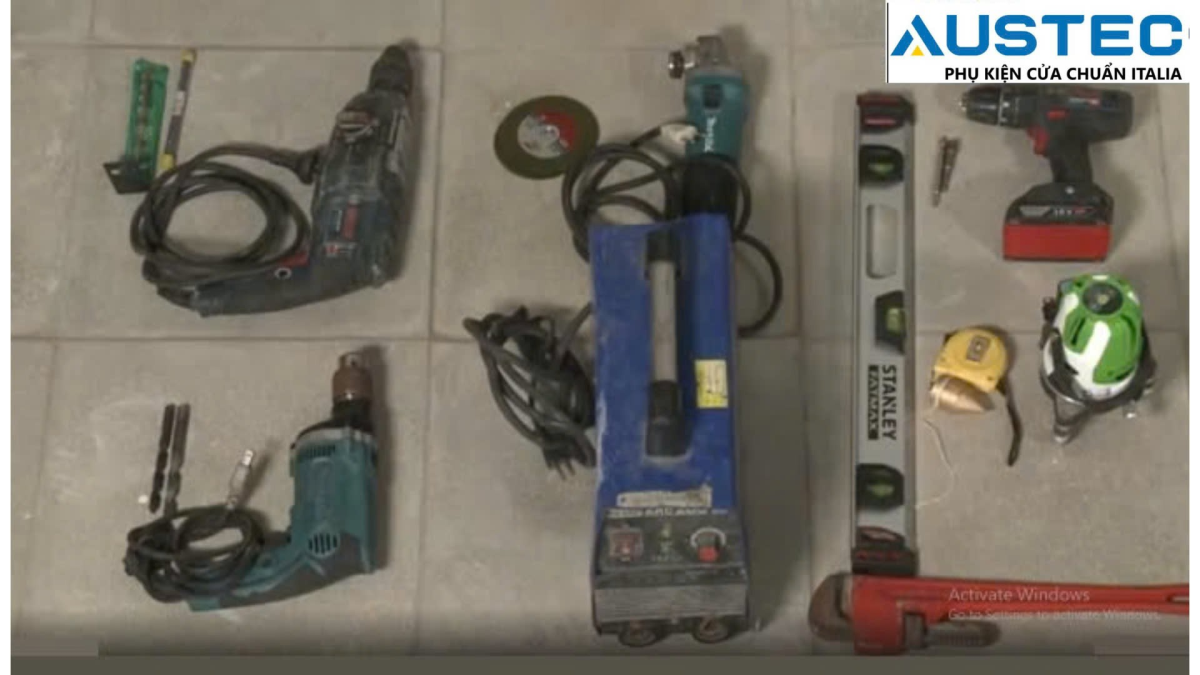

- Nhân lực, vật liệu và thiết bị:
Phân bổ nhân công phù hợp.
Chuẩn bị đầy đủ vật tư, thiết bị và kiểm tra tình trạng hoạt động.

TẬP ĐOÀN AUSTEC

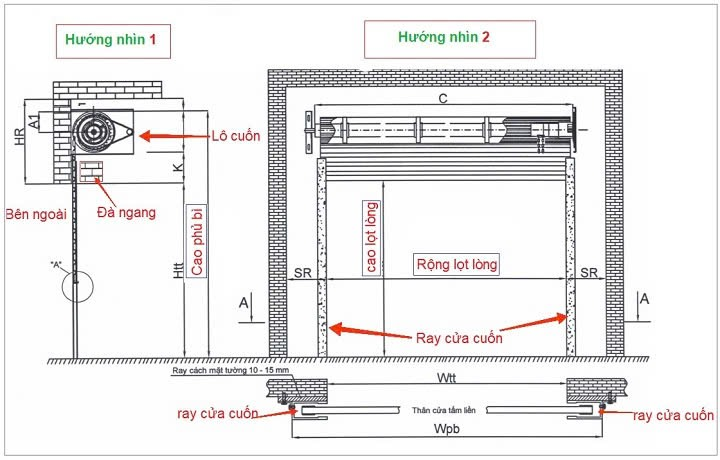

Bước 4: Đo kiểm so sánh

Đảm bảo sản phẩm và dụng cụ đo không bị hư hỏng hoặc ảnh hưởng bởi các yếu tố bên ngoài.
Đo kích thước, thông số hoặc tính năng theo tiêu chuẩn quy định.
Đối chiếu kết quả đo với giá trị tham chiếu.
Ghi chú sự chênh lệch (nếu có).

Bước 5: Thực hiện thi công

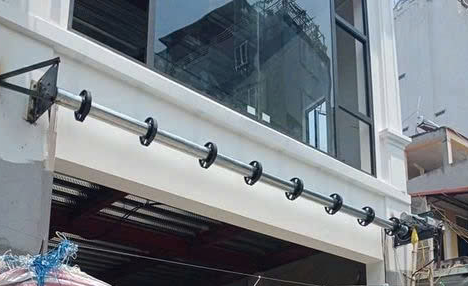

Bước 1: Lắp ray dẫn hướng.

Xác định vị trí ray cần cắt bỏ sau đó xẻ miệng đón ray và cắt bỏ, dùng kìm bóp đầu rãnh của gioăng để tránh trôi gioăng trong quá trình vận hành.
Xác định vị trí tai giữ ray so với đầu ray là 150mm-200mm sử dụng vít cố định tai giữ ray với ray, khoảng cách tai giữ ray được chia đều.

Dựng ray thẳng đứng, sử dụng thước nivo, dây rọi hoặc máy bắn tia laser để đánh thăng bằng cho ray cửa (theo tiêu chí theo chiều đứng và chiều ngang) áp thước nivo lên miệng ray sao cho mực nước cân bằng.
Xác định vị trí cố định thanh thép, dùng máy khoan và đóng thanh thép cố định vào tường (sử dụng lại nivo để xem lại thăng bằng của ray).

Dùng máy hàn liên kết cố định thanh thép và V thép (đã cố định ở ray) vào với nhau.

Bước 2: Lắp giá đỡ và khung trục

Xác định vị trí lắp giá đỡ, lấy dấu để khoan (lưu ý: bên phía có motor giá đỡ cách đáy từ 25-30mm, bên phía không có motor, giá đỡ cách đáy ray là 5mm).
Khoan để đóng nở cố định giá đỡ (giá đỡ chính và phụ), dùng thước nivo kiểm tra lại thăng bằng (mặt ngang và mặt đứng) sao cho tâm bánh răng thẳng với tâm giá đỡ phụ.

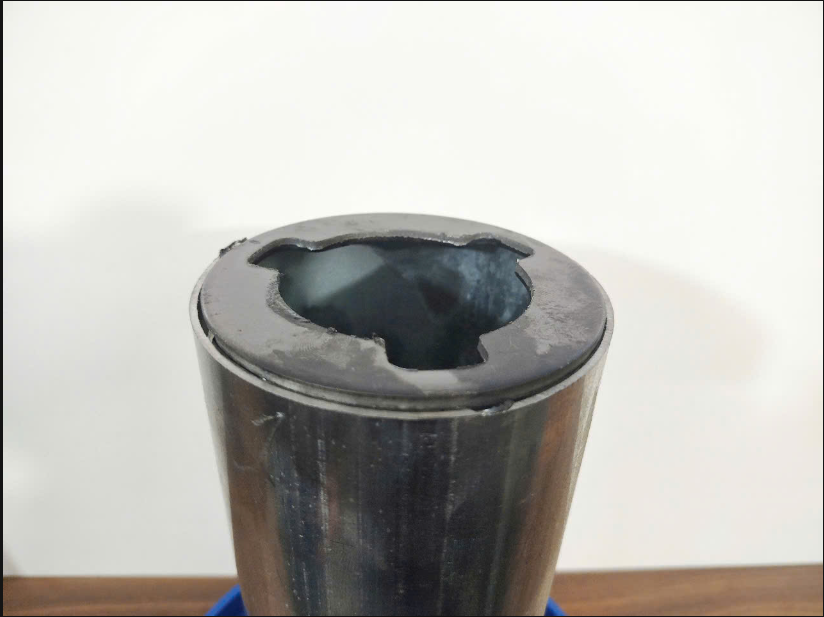

Hàn trục đặc nhỏ vào đĩa vào cho hướng đầu đĩa vào trong lòng trục (đĩa phụ, giá đỡ phụ), hàn cố định 2 đĩa để bịt 2 đầu trục lại (chú ý đĩa chính và đĩa phụ).

Sử dụng thang nâng (ròng rọc hoặc dây thừng) đưa khung trục lên giá đỡ.
Xoay chiều trục sao cho đầu hướng đĩa chính về giá đỡ chính và đầu đĩa phụ về giá đỡ phụ.
Đưa đầu trục có đĩa chính vào tâm bánh răng giá đỡ chính, đầu đĩa phụ kéo dài trục đặc nhỏ vào tâm giá đỡ phụ và hàn cố định trục nhỏ đó vào đầu bịt phụ.

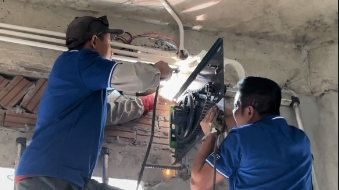

Bước 3: Lắp động cơ

Đưa động cơ lên vị trí lắp motor ở giá đỡ chính.
Căn chỉnh độ trùng của xích xuống 10mm (lưu ý: xích không được căng quá sẽ gãy chân motor).
Siết chặt các ốc ở chân motor.
Kết nối nút bấm âm tường và hộp điều khiển vào motor.
Cấp nguồn điện 220V và kiểm tra vận hành, hành trình.

Bước 4: Đưa nan vào ray

Bóc xốp, đưa phần đáy của cửa tấm liền cho vào ray dẫn hướng, ấn nút điều khiển cho cửa vận hành thử.

Bước 6: Bàn giao hiện trạng

Ghi nhận hiện trạng công trình sau khi lắp đặt xong, bao gồm:
- Vị trí lắp đặt, tính thẩm mỹ.
- Tình trạng hoàn thiện của cửa cuốn và các phụ kiện.
- Lập biên bản ghi nhận hiện trạng để làm căn cứ bàn giao sau cùng.

Bước 7: Kiểm tra và vệ sinh

Chạy thử cửa:
- Thử đóng/mở nhiều lần để kiểm tra ray, trục cuốn, thân cửa.
- Điều chỉnh lò xo hoặc motor cho cân bằng.

Kiểm tra giới hạn hành trình:
- Cài đặt điểm dừng tối đa khi mở/đóng trên bộ điều khiển motor.

Kiểm tra an toàn:
- Đảm bảo hệ thống đảo chiều, khóa an toàn, chốt cửa hoạt động tốt.
- Hướng dẫn sử dụng, bảo dưỡng định kỳ, và cảnh báo cho trẻ em.

Bước 8: Nghiệm thu bàn giao

Sau khi lắp đặt xong, cần tư vấn khách hàng kiểm tra định kỳ để đảm bảo cửa vận hành tốt.
